江南新天地A区4.8万方经济适用房工程进度
日期:2019-12-19 12:38:49 作者:本站编辑
63.1K

武汉江南新天地投资有限公司                2019年3月19日

江南新天地A4.8万方经济适用房工程进度



本周,在集团公司的正确领导和支持下,江南新天地A区4.8万方经济适用房项目全体参建人员面对繁重的建设任务和紧迫的工期,以昂扬的斗志和积极的精神状态克服一切困难,在保质、保量、保安全的基础上,日夜奋战在项目施工现场,确保了项目各项建设按计划有序进行,现将本周工作简要汇报如下:


3月13日,按照公司章程,公司召开2019年第一次董事会,会议的召开,为公司完成4.8万方经济适用房民心工程以及实现公司持续稳定发展理顺了管理程序和思路。

3月15日,武汉江南新天地投资有限公司组织工程部、经营部、监理、总包单位对已完成的1-3层混凝土实体进行联合质量检查。对于1、2号楼混凝土实体的观感(蜂窝麻面情况,夹渣情况,开裂情况,有无露筋等)和实测(轴线关系,平整度,垂直度,截面尺寸等)都进行了认真检查,质量检查结果符合要求。

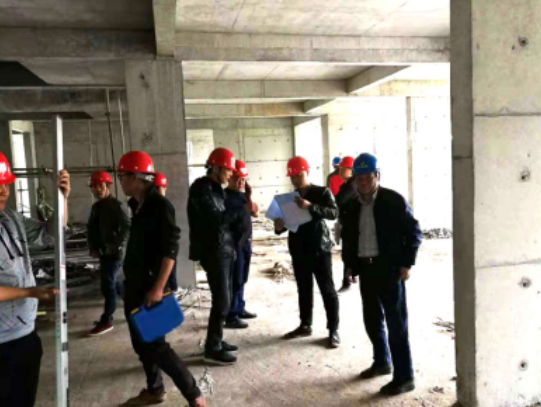

3月16日上午,武汉江南新天地投资有限公司邀请建筑专家对A区4.8万方经济适用房项目建设召开项目推进会议。机总公司董事长张辉、武汉江南新天地投资有限公司主要负责人在会上与专家共同会诊项目建设中存在的问题和困难,仔细研究项目倒排计划的科学性和合理性,统筹下一步项目建设中各方协调推进的工作方案。会前,与会专家详细查看了项目现场的建设情况。

本周,现场无安全事故。

3月6日在洪山区梨园街办事处三楼会议室召开的岳家嘴还建房项目积案督办协调会会议精神,为进一步加快项目的建设,工地于3月18日新增加了一套模版工地现有模版四套,塔吊两台、一套混凝土输送泵、两套钢筋加工设备等。

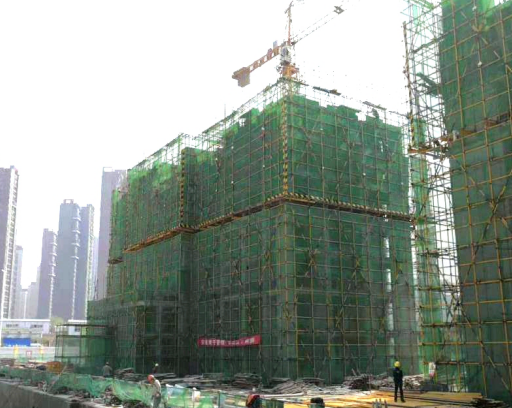

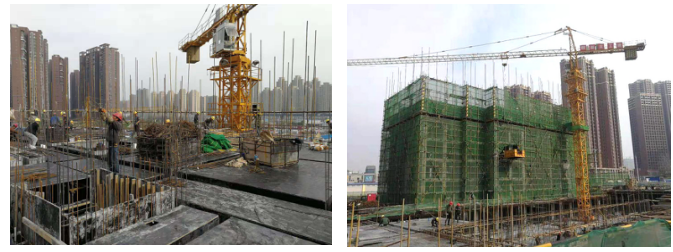

截止2019年3月18日,江南新天地A区经济适用住房工程建设进度情况为:1#楼完成第6层楼墙柱及顶板混凝土施工;2#楼已经完成第6层楼墙柱及顶板混凝土施工,正在进行第7层墙柱钢筋绑扎。参建人员212人,其中:施工人员170人,施工单位管理人员15人,监理人员5人,建设方管理人员22人,

按照倒排工期工作计划,目前,江南新天地A区经济适用房工程建设正在按计划有序推进。

下周施工计划:

1#楼3月23日前完成第7层楼墙柱及顶板混凝土的施工;2#楼3月23日前完成第7层楼墙柱及顶板混凝土的施工,第8层墙柱钢筋绑扎。
